Projekte

Projektübersicht

  • Stahlwerk
  • Raffinerie
  • Steinsalzwerk
  • Ölmühle
  • Anlagentechnik
  • Chemiekonzern
  • Rohrleitungsbau
  • Müllverbrennungsanlage
  • Metallerzeugung
  • Stahlrohrproduzent
  • Hüttenwerk

02.10.2023 – 04.11.2023

Bremen / Stahlwerk

Austausch von Brennern im Hochofen (60 St., 68t)

De- und Montage:

  • Mobile Bühne
  • Kompensatoren
  • Plattenkühler (Staves)
  • Öffnungen im Ofenpanzer
  • Kompensatoren, Außenflächen, Ofenmantel
Überseestadt Weser

06.03.2023 – 31.10.2023

Rheinberg / Steinsalzwerk

Sanierungsarbeiten am Heizerturm (240t)

  • De- und Montage des alten Heizerturms
  • Montage des neuen Heizerturms (42m Höhe)
  • Montage von Stahlbau, Laufsteg und Bühnen
  • Umlasten von 3 Stück Heizer – 6 Tonnen pro Stück
Industriehafen Ludwigshafen

20.09.2023 – 12.10.2023

Hamm / Ölmühle

Austausch einer Trockentrommel (110t, 24m)

De- und Montage:

  • Rohrleitungen zum Biobecken
  • Brücken zum Wärmetauscher
  • Anbindungen und Rohrleitungen zum Trockner
  • Antriebswelle mit Lagerungen

01.09.2023 – 31.07.2024

Aschersleben / Anlagentechnik

Stahlbauteile und Schweißkonstruktionen (180t)

  • Fertigung von Stahlbauteilen
  • Fertigung von Schweißkonstruktionen
  • Abladen und Aufladen

01.02.2022 – 30.04.2024

Gelsenkirchen/ Raffinerie

Stahlbauteile und Rohrbrücken (250t)

  • Montage von Stahlbaukonstruktionen
  • Montage von Rohrbrücken
  • Schweißarbeiten bei der Verstärkungen und Verbindungen von Rohrbrücken
  • Reparaturarbeiten
Industrieanlage Gelsenkirchen

01.09.2022 – 31.08.2024

Ludwigshafen / Chemiekonzern

Stützen und Stahlkonstruktionen (90t)

De- und Montage:

  • Stützen
  • Bühnenkonstruktionen
  • Stahlkonstruktionen
  • Schweißarbeiten
Industriehafen Ludwigshafen

01.02.2022 – 30.04.2024

Meppen / Rohrleitungsbau

Stahl-, Rohr- und Anlagenbau (70t)

  • Fertigung von Rohrbrücken
  • Fertigung von Rohrleitungen
  • Fertigung von Stahlbaukomponenten

23.05.2024 – 12.06.2024

Hagen / Müllverbrennungsanlage

Austausch von zwei Kränen (32t)

  • Demontage- und Montagearbeiten

  • Schweißarbeiten

  • Positionierung

13.05.2024 – 12.06.2024

Hamburg / Metallerzeugung

Revisionsarbeiten am Gebläse
und Kompensatoren (10t)

  • Demontage- und Montagearbeiten

  • Reinigen im Aschluss- und Dichtbereich

  • Verdichten

  • Verschrauben

  • Austausch von Verschleißteielen

22.07.2024 – 06.11.2024

Hamm / Stahlrohrproduzent

Vorbereitungsarbeiten für Maschinenmontage (80t)

  • Einmessen der Einbaupositionen

  • Einbau von Fundamentrahmen

  • Verschrauben, Ausrichten und Festsetzen

  • Schutzarbeiten gegen Korrosion

ab 23.06.25

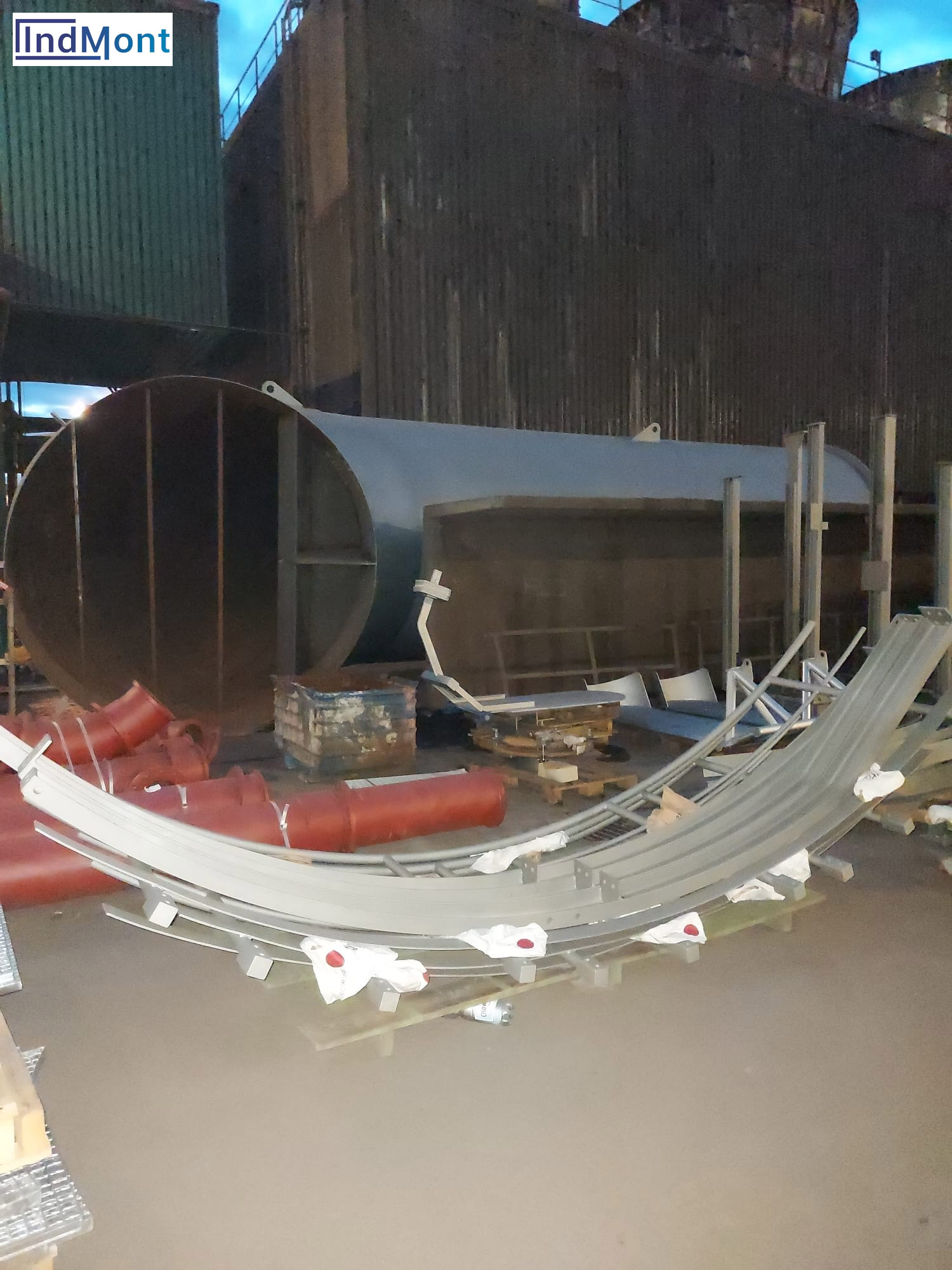

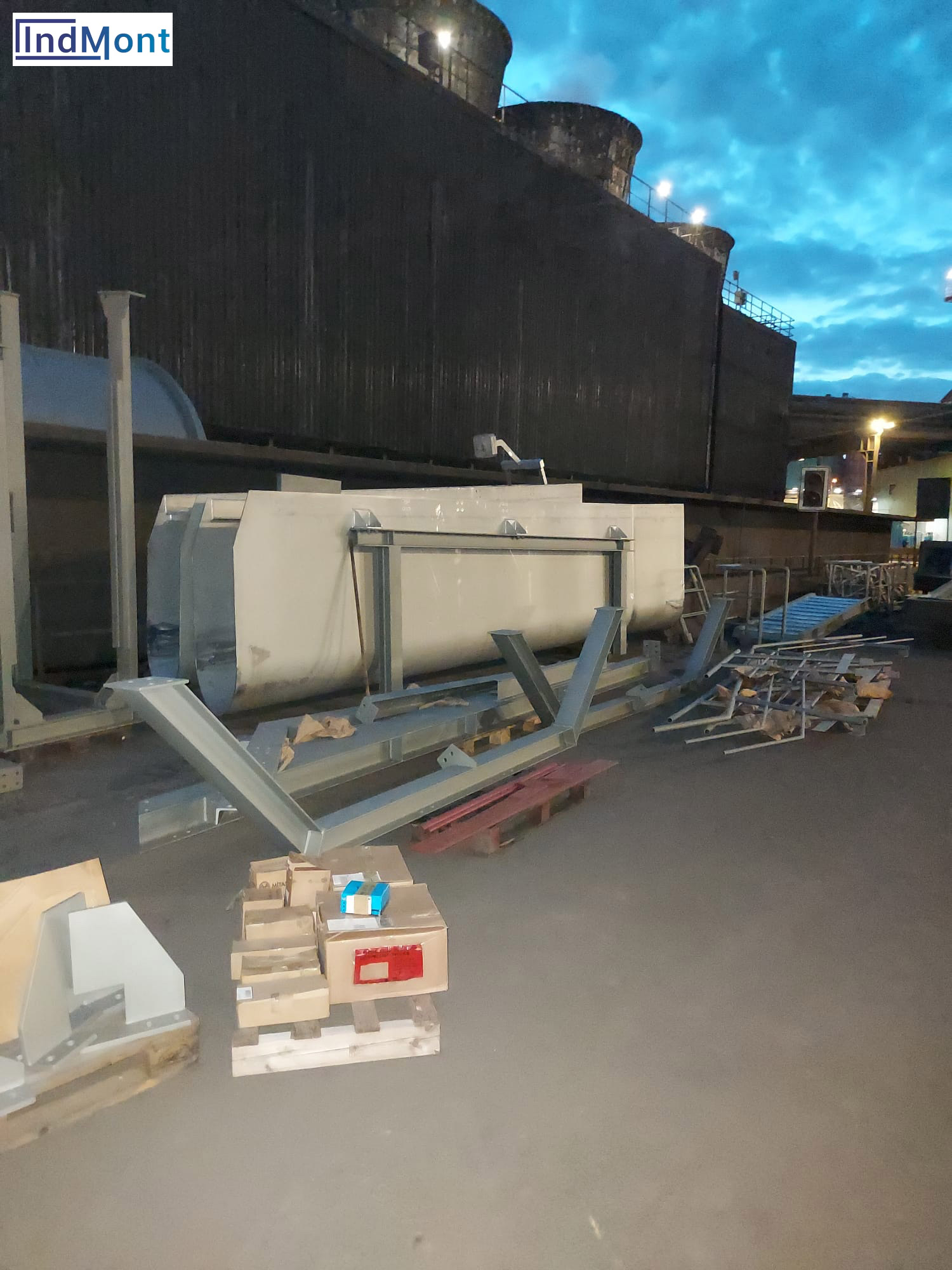

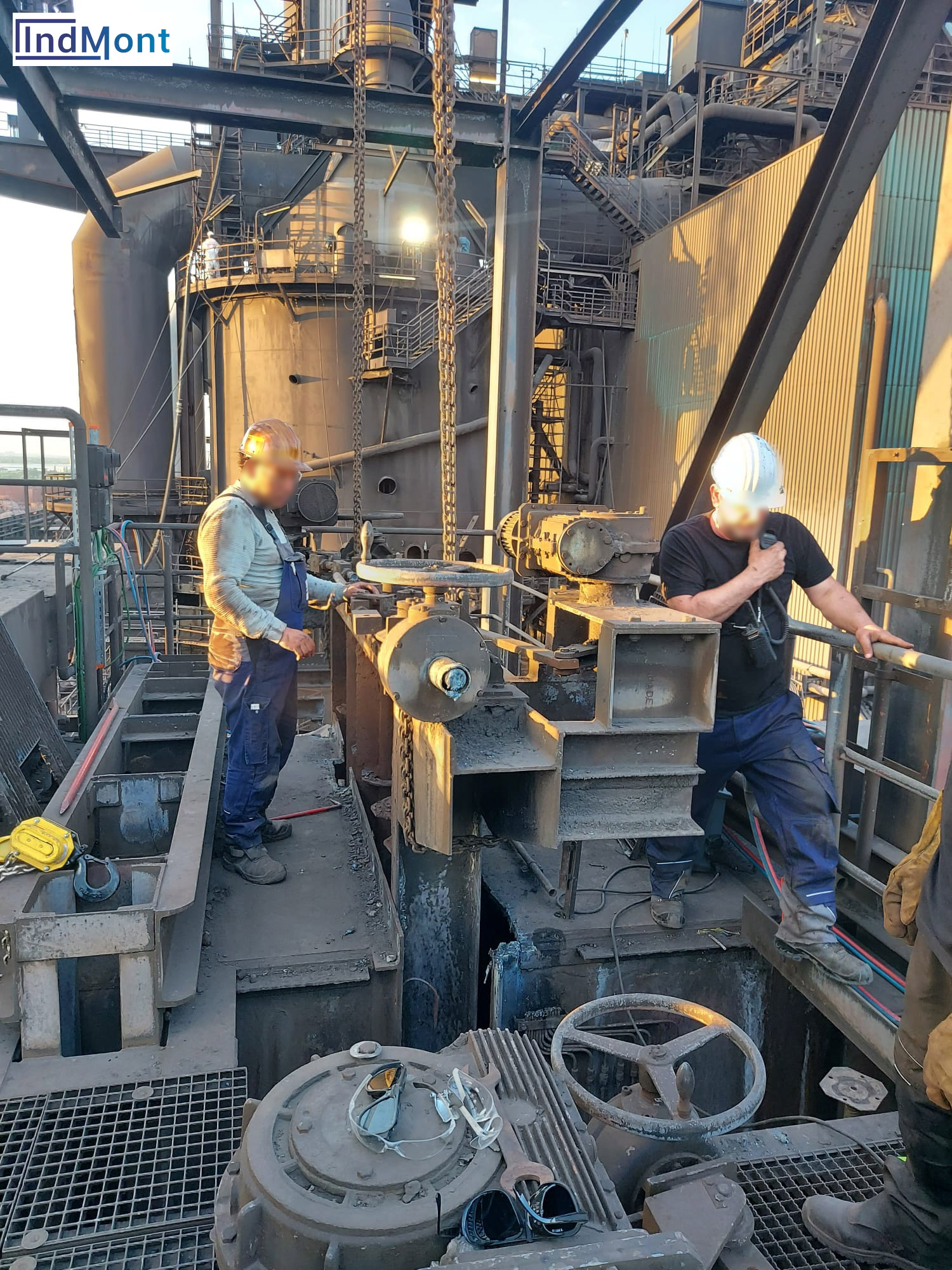

Duisburg / Hüttenwerk

Hüttenwerk Duisburg

Revisionsarbeiten am Primärfilter 1+2

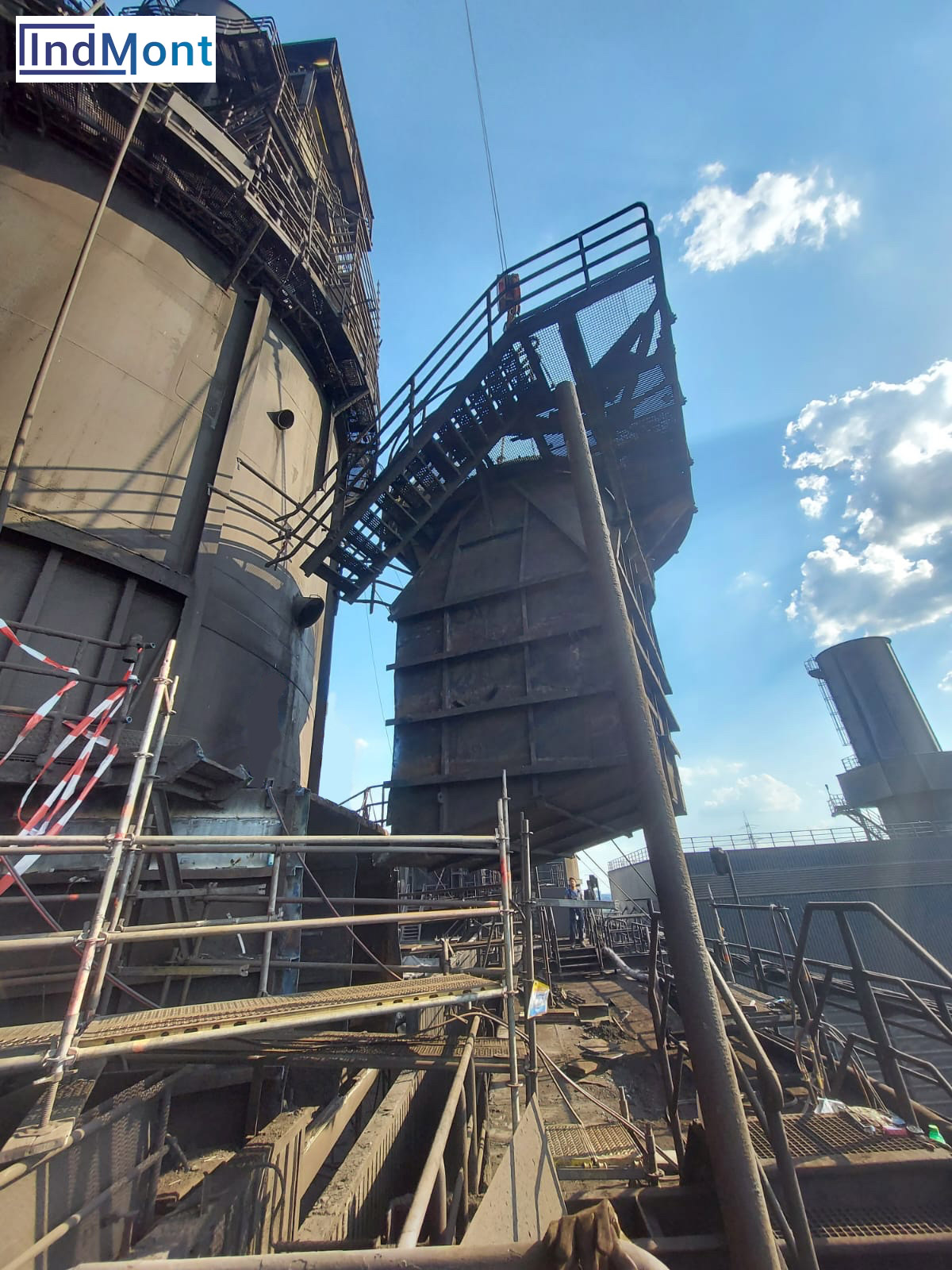

  • De- und Montage einer Kühlkammer

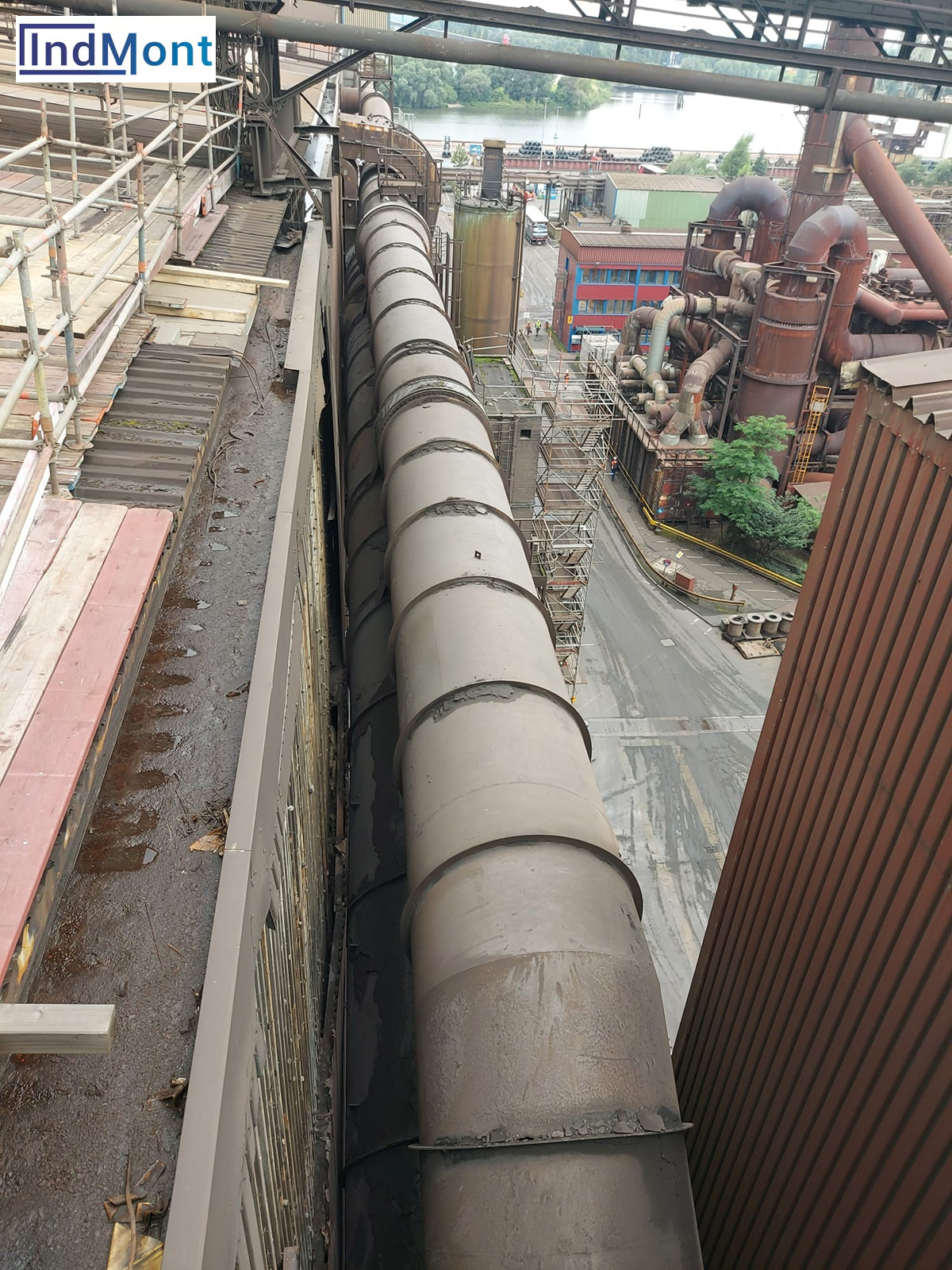

  • De- und Montage einer Rohgasleitung (Durchmesser ca. 3500 und ca. 12 m Länge)

  • De- und Montage Fallrohr (Durchmesser ca. 300 und ca. 7 m Länge)

  • De- und Montage Explosionsklappen

Projektdetails

Installation technischer Komponenten: Klappen, Stutzen, Übergänge und deren Anschluss

Dimensionen:

  • Gewicht der Stahlkonstruktion: einzelne Bauteile wiegen ca. 2 bis 15 Tonnen
  • Rohrdurchmesser:  im Bereich von DN 1800 bis ca. DN 3500

Normalerweise sorgen wir für die Überbrückung von Kapazitätsengpässen und stellen einen zuverlässigen und termingerechten Abschluss der Projekte sicher.

Das Projekt hier in Duisburg hat darüber hinaus erneut gezeigt, dass unsere Monteure mit ihrer langjährigen Erfahrung immer mal wieder universelle Problemlöser sind.

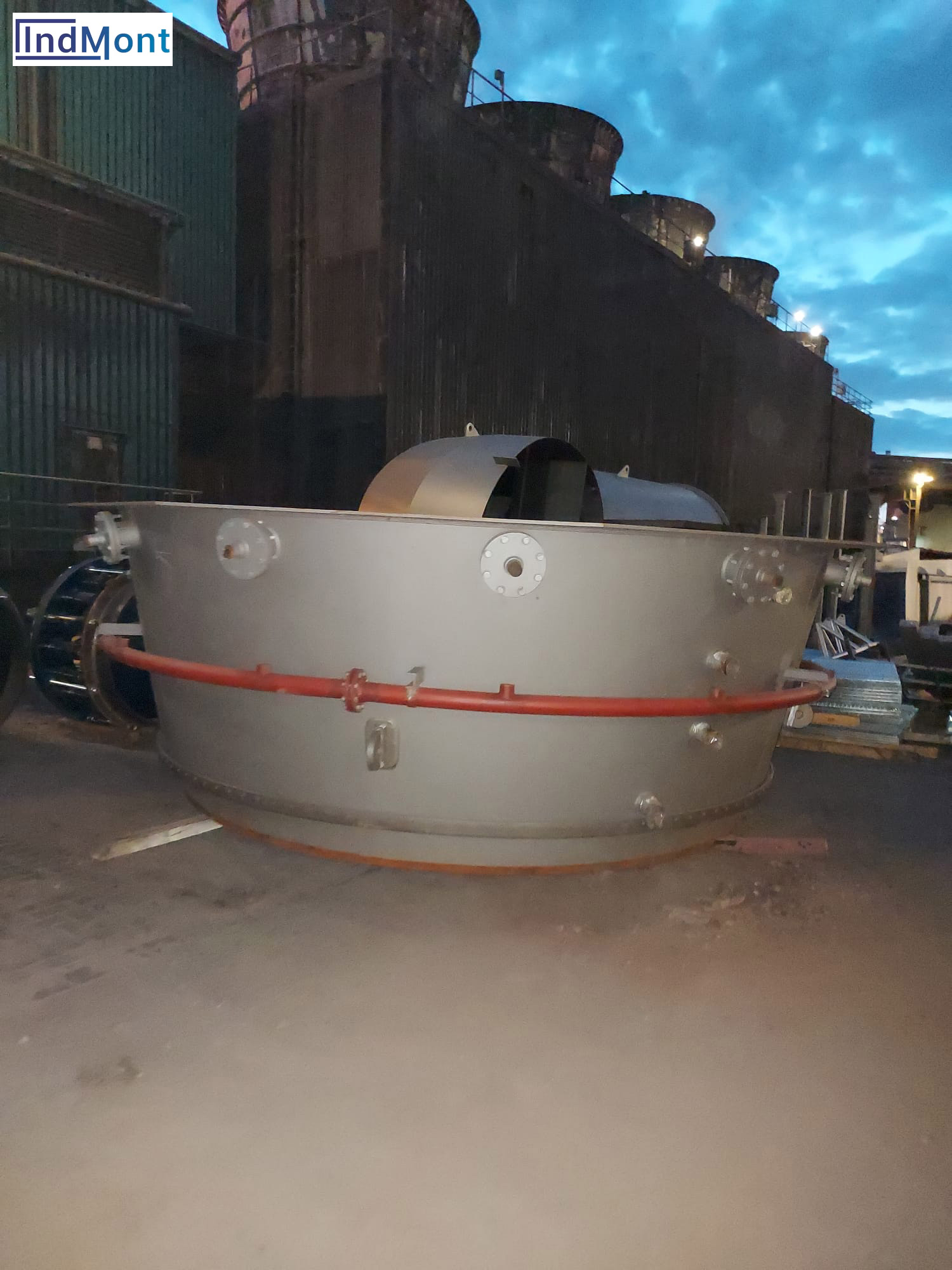

Beim Austausch der Kühlkammer hatte sich nämlich gezeigt, dass diese für den Kran zu schwer war. Um die zulässige Tragelast nicht zu überschreiten, musste sie deutlich leichter werden. Erreicht wurde das ganz einfach durch Ausbrennen – Kühlkammer leichter, Auftrag durchgeführt – gewusst wie!

Durch den Einsatz unserer ausschließlich aus Fachleuten zusammengesetzten Teams helfen wir, Personallücken bei unseren Kunden zu schließen.

Wir sorgen für die Überbrückung von Kapazitätsengpässen und stellen einen zuverlässigen und termingerechten Abschluss der Projekte sicher.

IndMont garantiert die fachgerechte Ausführung der Leistungen durch die Beschäftigung von Fachkräften, die vorher auf die spezifischen Projektanforderungen geschult werden. Die Vorbereitungszeit für einen Einsatz dauert in der Regel eine Woche.

Damit ist IndMont in der Lage, sich genau den Bedürfnissen des Kunden anzupassen.

Die Mitarbeiter betrachten sich dabei als selbständig arbeitende Mitglieder eingespielter Teams. Deutschsprachige Vorarbeiter stellen eine reibungslose Kommunikation auf der Baustelle sicher.

Auch hier garantiert IndMont eine fachmännische Ausführung. Eine auf die spezifischen Projektanforderungen abgestimmte Schulung ist selbstverständlich und erlaubt sehr kurze Vorbereitungszeiten. Wir kalkulieren hierfür in der Regel mit einer Woche.

Mit dieser Vorgehensweise kann sich IndMont jederzeit bestens auf die Anforderungen der Kunden einstellen.

ab 23.06.25

Projektübersicht

  • Hüttenwerk Kapfenberg
  • Hüttenwerk Linz
  • Walzwerk

20.04.2020 – 30.11.2023

Kapfenberg / Hüttenwerk

Erweiterung und Inbetriebnahme
einer Produktionslinie für Gussteile
für Windkraftanlagen (350t)

Komplettmontage (Schweißarbeiten)

  • Gebläsehaus in Gas Cleaning Plant (32m Höhe)
  • Kühlkamin und Konverter,
  • Ladle Furnace
Kapfenberg von oben

03.04.2024 – 31.10.2024

Linz / Hüttenwerk

Stahlbauvormontage für einen Hubkorb
und Neuanlagenkomponenten (360t)

  • Demontage- und Montagearbeiten

  • Schweißarbeiten

VÖEST Linz

13.05.2024 – 31.07.2024

Weinburg / Walzwerk

Neumontage eines Walzgerüstes (410t)

  • Montage aller Teile
  • Vermessung, Verrohrung und Verkabelung
  • Probebetrieb
walzwerk

ab 11.08.25

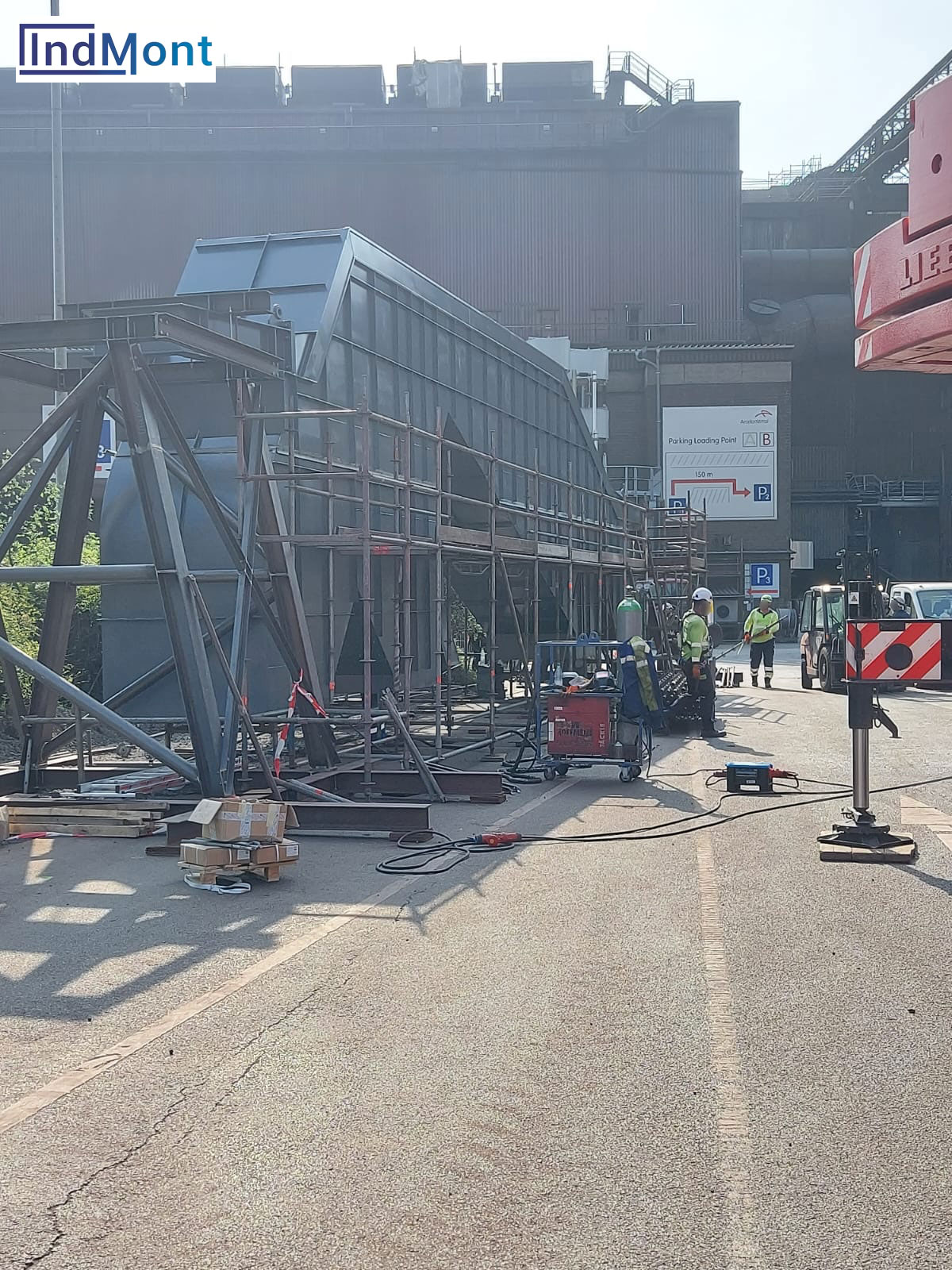

Hamburg / Hüttenwerk

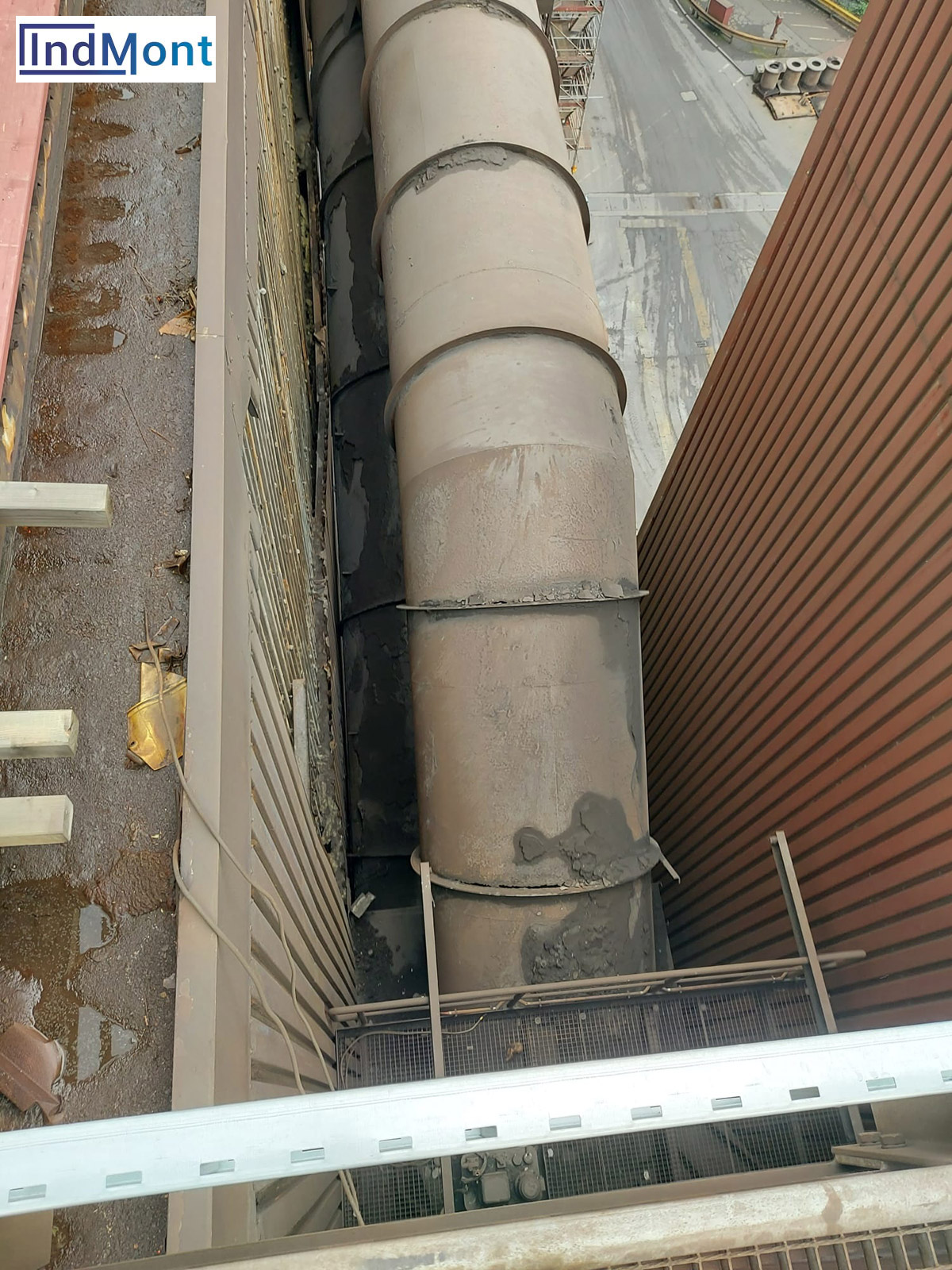

Demontage/Montage von Be- und Entlüftungskanälen, im Zusammenhang mit Entstaubung und Belüftung in einem Hüttenwerk.

  • Montage einer industriellen Mischkammer inklusive aller Komponenten (Stahlbau, Rohrleitungen, Verbindungselemente)
  • Errichtung der tragenden Stahlkonstruktion (Rahmen) mit Hilfe von Kränen
  • Einheben und präzise Ausrichtung großer Segmente der Mischkammer
  • Schraub- und Schweißverbindungen – Montage von Halterungen, Konsolen und Verbindungsteilen

Installation technischer Komponenten wie: Klappen, Stutzen, Übergänge und deren Anschluss

Dimensionen:

  • Gewicht der Stahlkonstruktion: einzelne Bauteile wiegen ca. 2 bis 15 Tonnen
  • Rohrdurchmesser liegt im Bereich von DN 1800 bis ca. DN 3500
